一、塑膠籃球場施工前的準備
懸浮式拼裝塑格運動地板的鋪裝不需要膠水或者其他粘合物,通過獨特的鎖扣設計直接拼裝于平整的瀝青混凝土基礎上。
籃球場施工前,清理場地瀝青浮層,檢查場地的平整度,3米靠尺,平整度在正負3個毫米以內的為合格,對有明顯高低差的地方進行找平以及大的裂縫需要填縫(混凝土找平或者填縫用透氣式跑道膠水加20目到40目的石英砂,按照1:5的比例混合攪拌均勻,用鋁合金尺批刮,按照現在的氣溫在48小時后可以固化)。
二、場地放線及塑膠籃球場施工鋪裝
1、籃球場 是一個長方形的堅實平面,無障礙物。
2、籃球場尺寸為:長28米,寬15米,線寬0.05米,籃球場的丈量是從界線的內沿量起。

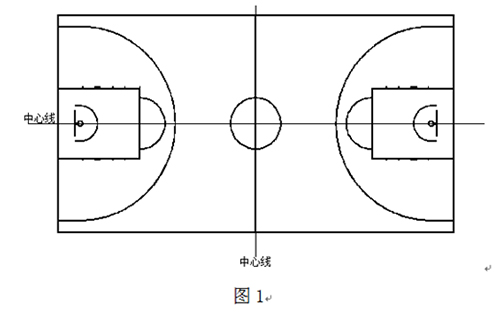

3、在籃球架之間確定場地橫向與豎向中心線,見(圖1)。

4、在場地中心點開始安裝地板,以中心線為起點由內向外安裝,先安裝場地基本結構十字架到兩端見(圖2),再由內向外安裝整個場地。

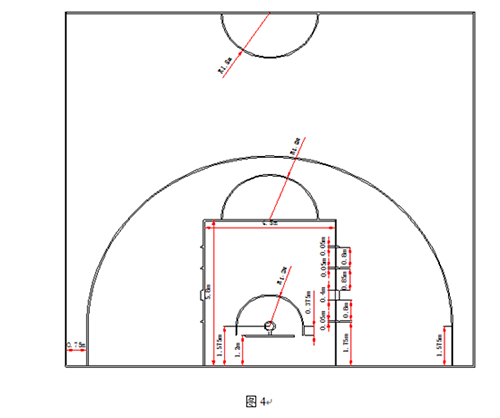

5、畫線:根據場地尺寸和畫線寬度尺寸貼美紋紙見(圖4),圓弧處貼紙先用記號筆在地板上作圓弧記號,再順著圓弧標記貼美紋紙。
塑膠籃球場施工場地劃線三道工序
①在地板鋪裝完畢后,先根據球場劃線規則貼好膠帶紙,確定要進行劃線的區域(線寬為5cm);
②在要進行劃線的區域涂刷PP改性水,按現在的氣溫PP水干燥時間至少60分鐘。
③等PP改性水干了以后,直接在上面刷劃線漆(劃線漆建議使用古象牌雙組份聚氨酯漆),按現在天氣劃線后等3個小時左右,場地即可投入使用。
三、修邊清理
根據場地鋪裝后實際情況進行修邊清理,退場。
